« Combien de temps ? » arrive juste après la question du prix, et reçoit les réponses les plus floues du secteur. Une grande partie de la confusion tient à un seul mot employé pour deux choses très différentes : le délai du devis et le délai du chantier.
Devis sous 24h, chantier sous plusieurs semaines : deux horloges
Quand Kalio Menuiserie annonce un devis gratuit sous 24h, cela désigne une chose précise : après votre appel, un rendez-vous est calé et le chiffrage vous parvient dans la journée qui suit la visite. C’est un délai commercial, il engage notre réactivité, et il ne dit rien de la date à laquelle vos fenêtres seront posées.
Le délai de chantier, lui, se compte en semaines. Il commence après la signature, dépend d’une fabrication sur mesure qui n’existe pas encore au moment où vous décidez, et intègre des étapes administratives que ni vous ni nous ne contrôlons. Les deux horloges ne tournent pas à la même vitesse et ne mesurent pas la même chose.
Pourquoi la confusion est si fréquente
La communication du secteur entretient l’ambiguïté. « Devis rapide », « intervention immédiate », « pose sous quinzaine » : ces formules coexistent sans jamais préciser à quoi elles se rapportent. Un lecteur qui retient un chiffre l’associe naturellement à la seule échéance qui l’intéresse, celle du jour où les menuiseries arrivent chez lui.
La règle est pourtant simple à retenir. Ce qui se compte en heures relève de la relation commerciale ; ce qui se compte en semaines relève de la fabrication et du chantier. Aucun professionnel sérieux ne pose des fenêtres sur mesure en vingt-quatre heures, pour la bonne raison qu’elles n’existent pas encore.
Une bonne façon de trancher, au téléphone : demandez toujours à quoi se rapporte le délai annoncé. Si votre interlocuteur répond sans hésiter « au devis » ou « à la pose », vous savez où vous mettez les pieds. S’il reste vague, c’est rarement un hasard.
Les sept jours dont personne ne vous parle
Voici l’étape que les calendriers commerciaux passent systématiquement sous silence. Lorsque vous signez un devis chez vous, à votre domicile, vous concluez ce que le droit appelle un contrat hors établissement. Ce cadre vous protège, et il produit un effet direct sur le calendrier.
Vous disposez d’un droit de rétractation de quatorze jours. Beaucoup pensent qu’il ne s’applique pas aux fenêtres, puisqu’elles sont fabriquées sur mesure. C’est inexact, et la fiche de la DGCCRF : relever les cotes de vos ouvertures est inhérent à ce type de contrat, ce n’est pas une demande personnelle qui ferait basculer la vente dans l’exception du sur-mesure.
Second effet, plus concret encore sur le planning : aucun paiement ne peut être obtenu avant sept jours à compter de la signature. Or c’est l’acompte qui déclenche la commande en usine. Une semaine s’écoule donc mécaniquement entre le moment où vous dites oui et celui où la fabrication démarre.
Rien de tout cela n’est un obstacle, et ces règles jouent en votre faveur. Mais elles expliquent un décalage que beaucoup de clients découvrent après coup, et elles doivent figurer au calendrier dès le départ. Une entreprise qui réclame un chèque le soir de la signature ne respecte pas ce cadre.
Une nuance utile : vous pouvez demander expressément que l’exécution commence avant la fin du délai. C’est votre choix, il se formalise par écrit, et il fait gagner une semaine à qui est pressé. En contrepartie, une rétractation après coup vous obligerait à régler ce qui a déjà été engagé.

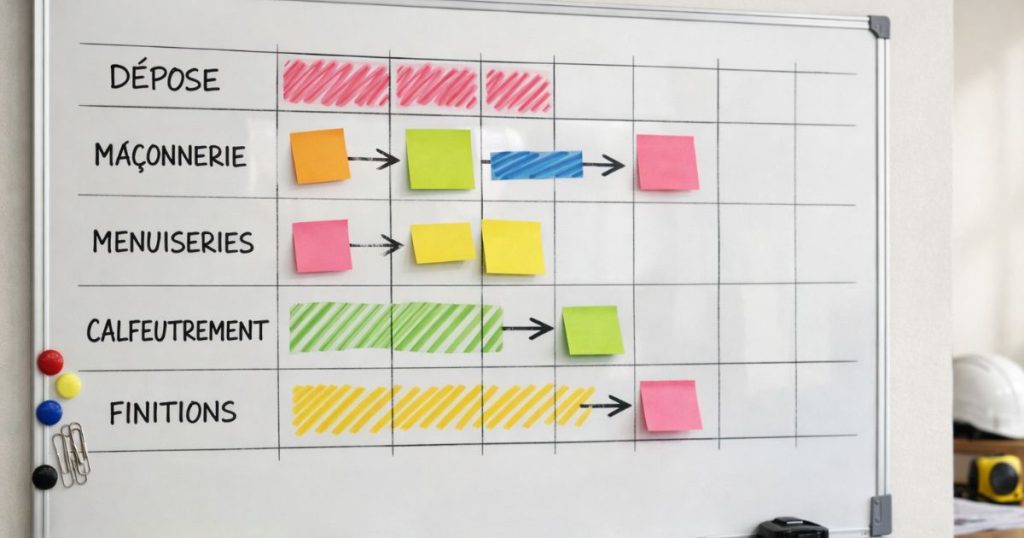

Le rétroplanning : partez de la date de pose
La bonne méthode consiste à raisonner à l’envers. Vous avez une échéance en tête : un déménagement, une vente, un hiver à passer au chaud. Partez d’elle et remontez le fil, plutôt que d’additionner des semaines à partir d’aujourd’hui.
Le poste le plus lourd reste la fabrication, et il dépend du matériau retenu. Les durées ci-dessous sont celles qui séparent la commande de la livraison en atelier.
| Matériau | Fabrication en usine | Ce qui explique l’écart |
|---|---|---|
| PVC (Neobaie) | 3 à 5 semaines | Profilés standardisés, production en série |
| Aluminium (Wibaie) | 4 à 6 semaines | Laquage sur mesure, séchage et contrôle du coloris |
| Bois (Wibaie) | 5 à 8 semaines | Séchage, usinage et finition pièce par pièce |
| Mixte bois-aluminium | 6 à 8 semaines | Deux chaînes de fabrication à assembler |
À ces durées s’ajoutent une à deux semaines pour la prise de cotes définitive, la validation technique et le transport, plus les sept jours évoqués plus haut. Le calendrier complet devient alors lisible, et se lit à rebours.
| Vous voulez être posé… | Premier contact au plus tard | Marge de sécurité incluse |
|---|---|---|
| En PVC, sans autorisation d’urbanisme | 8 semaines avant | 2 semaines |
| En aluminium ou en bois, sans autorisation | 11 semaines avant | 2 semaines |
| En PVC, avec déclaration préalable | 13 semaines avant | 2 semaines |
| En bois, aux abords d’un monument | 20 semaines avant | 3 semaines |
Le cas « avant l’hiver »
C’est la demande la plus fréquente, et elle arrive presque toujours trop tard. Pour des fenêtres posées avant les premiers froids, en PVC et sans formalité, le premier appel doit intervenir au plus tard début septembre. En bois, ou dans un secteur soumis à autorisation, il faut viser la fin du printemps. Un projet lancé en octobre pour une pose avant Noël relève rarement du réalisable.
L’inverse est vrai aussi, et peu de gens y pensent : un projet engagé à l’automne ou en hiver profite d’un carnet de commandes plus calme. Sur une menuiserie identique, on gagne souvent une à deux semaines par rapport au pic du printemps.

Ce qui allonge le calendrier, et de combien
Quatre facteurs expliquent la quasi-totalité des dépassements. Les connaître à l’avance permet de les intégrer au planning plutôt que de les subir en cours de route.
| Facteur | Effet sur le calendrier | Quand il se joue |
|---|---|---|
| Déclaration préalable de travaux | + 1 mois d’instruction | Avant la commande |
| Projet aux abords d’un monument historique | + 2 mois d’instruction, dossier en 3 exemplaires | Avant la commande |
| Coloris ou finition hors standard | + 1 à 3 semaines de fabrication | À la signature du devis |
| Hésitation sur un point du devis | Autant de semaines que d’hésitation | Pendant la phase de choix |
Le premier facteur mérite une précision. L’instruction d’une déclaration préalable de travaux dure un mois, portée à deux mois lorsque le projet se situe aux abords d’un monument historique, parce que la mairie doit alors consulter l’architecte des Bâtiments de France. En Mayenne, ce cas n’a rien d’exceptionnel : les périmètres protégés en Mayenne.
Le dernier facteur est le plus sous-estimé, et c’est aussi le seul qui vous appartienne entièrement. Un devis qui attend trois semaines une décision sur un coloris décale la pose de trois semaines. La fabrication ne démarre pas tant que tout n’est pas figé, jusqu’à la teinte des poignées.
Un cinquième facteur, plus rare, mérite d’être cité : la découverte d’un support dégradé au moment de la dépose. Un appui ruiné ou un linteau fatigué imposent une reprise de maçonnerie qui n’était pas au programme. C’est précisément le rôle de la visite technique que de repérer ces cas avant la commande, pas le jour du chantier.
Ce qui ne s’accélère pas, et ce qui s’accélère vraiment
Il faut distinguer les deux. Certaines durées sont physiques ou réglementaires : aucun artisan, quelle que soit sa bonne volonté, ne les raccourcira pour vous.
- La fabrication en usine. Un châssis bois demande un séchage et un usinage qui ne se compriment pas.
- L’instruction administrative. Le délai court en mairie, pas dans notre atelier.
- Les sept jours avant encaissement de l’acompte, sauf demande expresse de votre part.
- Le séchage des finitions intérieures, lorsque des reprises d’enduit sont nécessaires après une dépose totale.
En revanche, trois leviers fonctionnent réellement. Décider vite et complètement d’abord : un devis validé sans réserve part immédiatement en fabrication. Déposer un dossier complet ensuite, car une pièce manquante fait repartir le délai d’instruction à zéro. Éviter le pic du printemps, enfin.
Le seul délai qu’un artisan proche raccourcit réellement
La proximité ne change rien à la fabrication, et il serait faux de le prétendre. Ce qu’elle change, c’est tout le reste : le délai avant le premier rendez-vous, la reprise d’une cote qui n’attend pas une tournée régionale, la réactivité lorsqu’une réserve doit être levée. Depuis Vaiges, aucune commune de la Mayenne n’est à plus de 83 km.
C’est là que se joue la différence, pas sur la durée de séchage d’une laque. Un même chantier peut s’étaler sur deux mois ou sur trois selon la vitesse à laquelle chacun répond à l’autre.
La réception : la date qui compte vraiment
Le jour de la pose, comptez une journée pour cinq à six fenêtres en dépose totale, et six à huit lorsque le dormant existant est conservé. Chaque ouverture est refermée avant le soir : à aucun moment la maison ne reste ouverte aux intempéries.
Sur un pavillon complet, la pose s’étale donc rarement au-delà de deux jours. Ce qui suit prend souvent plus de temps que la pose elle-même : les finitions intérieures, lorsqu’une dépose totale a mis la maçonnerie à nu, demandent un séchage avant peinture.
Mais la date à retenir n’est pas celle de la pose : c’est celle de la réception. Ce moment se matérialise par un procès-verbal signé, dans lequel vous consignez d’éventuelles réserves. C’est un droit et non une défiance : une réserve levée la semaine suivante ne coûte rien à personne.
Cette signature fait courir toutes vos garanties. La garantie de parfait achèvement, la garantie de bon fonctionnement deux ans, la garantie décennale dix ans. Trois compteurs démarrent le même jour, et c’est pour cela qu’un procès-verbal ne se date jamais approximativement.

Vos questions fréquentes
Non. La visite technique et le chiffrage sont gratuits et sans engagement : vous recevez un document détaillé que vous êtes libre de comparer, de conserver ou d'écarter. L'engagement naît seulement de votre signature, et même à ce moment-là vous conservez quatorze jours pour revenir dessus si le devis a été signé à votre domicile. Un professionnel qui conditionne l'établissement d'un devis à une signature immédiate doit vous alerter.
Parce que votre fenêtre n'existe pas avant votre commande. Chaque menuiserie est produite aux cotes relevées chez vous, dans le coloris et la configuration choisis, puis entre dans un ordonnancement d'usine partagé avec d'autres commandes. À cela s'ajoutent des étapes physiques incompressibles : le laquage d'un profilé aluminium doit sécher, un châssis bois doit être usiné et fini pièce par pièce. C'est la contrepartie du sur-mesure, pas un retard.
Non, et l'écart est significatif. Comptez trois à cinq semaines de fabrication en PVC, quatre à six en aluminium, cinq à huit en bois et six à huit en mixte bois-aluminium. Si votre échéance est serrée et que le bâti le permet, le PVC reste le matériau le plus rapide à obtenir. Attention toutefois : un coloris ou une finition hors standard ajoute une à trois semaines, quel que soit le matériau retenu.
Techniquement oui, mais c'est un pari risqué que nous déconseillons. Si l'instruction aboutit à des prescriptions sur la teinte, la partition ou les petits bois, vous vous retrouvez avec des menuiseries fabriquées sur mesure et non conformes, qui ne se reprennent pas. La séquence sûre consiste à déposer le dossier, attendre la décision, puis lancer la fabrication. C'est précisément pour cela que le délai d'instruction s'ajoute au calendrier au lieu de s'y superposer.
Deux journées dans la plupart des cas. On pose cinq à six ouvertures par jour en dépose totale, six à huit lorsque le dormant existant est conservé. Le rythme dépend ensuite de l'accès, de l'étage et des dimensions : une grande baie occupe autant de temps que deux fenêtres courantes. Prévoyez en revanche quelques jours supplémentaires pour les finitions intérieures si la maçonnerie a été ouverte.
Passez à l’action avec Kalio Menuiserie
Vous voulez savoir quand vos fenêtres seront posées, pas seulement combien elles coûtent ? Kalio Menuiserie est installée à Vaiges, au centre de la Mayenne, et annonce des délais qu’elle tient. Nous établissons votre devis gratuit à domicile sous 24h, et nous vous donnons une date de pose réaliste dès ce rendez-vous.
Si votre projet dépend d’une échéance précise, dites-le dès le premier appel : c’est ce qui nous permet de construire le calendrier à l’envers, comme dans cet article, plutôt que de vous annoncer une date au jugé.
Appelez le 07 85 20 28 90 pour convenir d’un rendez-vous sous 24h, ou consultez le détail de nos fenêtres en Mayenne.
