Poser un portail à Saint-Berthevin : ce que le chantier suppose
Poser un portail suppose trois conditions réunies le même jour : un support capable de recevoir les fixations, un accès permettant d’amener le tablier jusqu’à l’entrée, et une cote relevée qui corresponde encore à la réalité du terrain. Quand l’une manque, la pose se décale.
À Saint-Berthevin, ces trois conditions se jouent rarement sur une entrée établie. La commune s’étend en lotissements successifs, et une part des poses se fait sur des parcelles où la maison est livrée mais où l’extérieur reste à finir.
Le portail lui-même n’est pas la variable. Il arrive fabriqué à la cote, quel que soit le contexte : c’est le terrain qui décide du déroulé. Kalio Menuiserie fournit et pose ce portail aluminium sur mesure depuis son atelier de Vaiges.
Poser sur un terrain encore en chantier

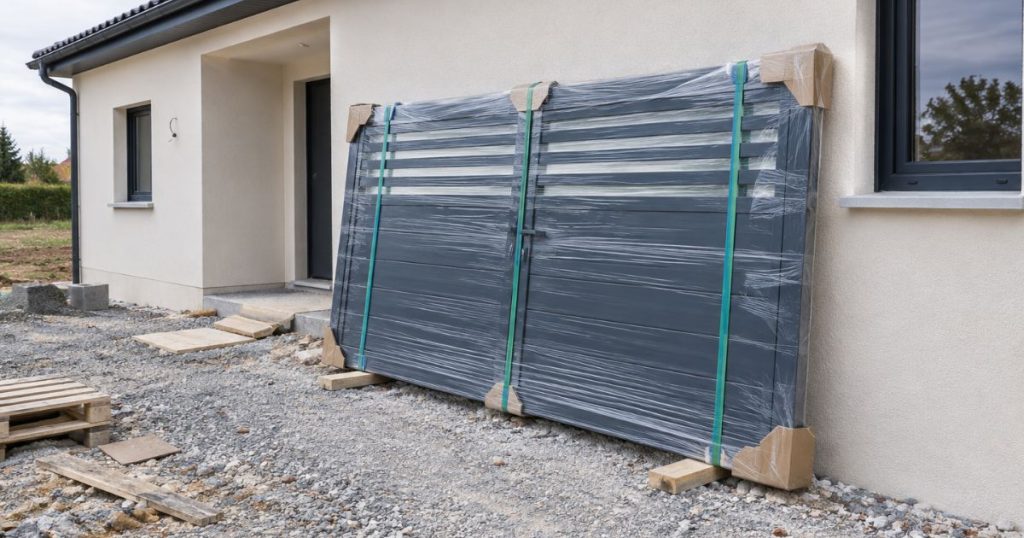

Sur une parcelle en cours de finition, le portail n’est pas le dernier ouvrage posé, et c’est là que naissent les difficultés. Le terrassement peut n’être pas terminé, l’allée rester en grave, et d’autres corps d’état occuper encore le terrain le jour prévu.
La première conséquence est physique. Un tablier de 3,50 m se manutentionne sur un sol stable : une allée en grave fraîchement répandue ou une tranchée non refermée ne permettent ni de porter, ni de poser des cales, ni de stationner le véhicule au plus près de l’entrée.
La deuxième est d’organisation. Quand plusieurs entreprises interviennent sur la même parcelle, l’ordre se cale entre elles et non entre chacune et le client. Le maçon qui reprend un pilier, l’électricien qui tire l’alimentation et le poseur ne peuvent pas travailler au même endroit le même jour.
Une garde au sol décidée sur un sol provisoire
La garde au sol du portail se règle par rapport au sol présent le jour de la pose. Si l’allée reçoit ensuite un enrobé ou un béton désactivé, ce niveau monte et le vantail se rapproche du sol jusqu’à frotter. Le rattrapage intégré au portail absorbe 15 à 20 mm, et jusqu’à 30 à 40 mm selon la configuration.
Au-delà de cette plage, il n’y a plus de réglage : c’est le portail qu’on redépose, ou le sol qu’on reprend. La précaution utile tient en une phrase : connaître l’épaisseur du revêtement prévu, et la donner au métré plutôt qu’au poseur.
Reste la solution inverse : poser en dernier, une fois l’allée à son niveau définitif. Elle supprime l’inconnue, mais elle laisse l’entrée ouverte plusieurs semaines et suppose que le portail attende quelque part. Entre les deux, c’est l’épaisseur du revêtement prévu qui tranche, pas une préférence.

Une voie de lotissement qui n’appartient pas à la commune
Dans un lotissement récent, la voie interne n’a pas toujours été rétrocédée à la commune. Tant que cette rétrocession n’a pas eu lieu, la voie appartient aux colotis et se gère en association syndicale : elle n’est ni le domaine public, ni votre parcelle.
La distinction n’est pas théorique le jour de la pose. Sur le domaine public routier, une occupation avec emprise relève d’une permission de voirie, délivrée à titre précaire et révocable. Sur une voie privée de lotissement, ce régime ne s’applique pas : ce sont les documents du lotissement qui disent ce qu’on peut y faire.
Concrètement, le véhicule qui livre le tablier, les cales posées au sol et l’espace de manutention occupent un sol commun. Cela ne bloque rien, mais cela se signale avant, pas pendant : un chantier qui immobilise une demi-journée l’unique voie d’une impasse desservant huit maisons se prévient.
Le même raisonnement vaut pour l’implantation et pour la clôture. En principe, l’installation d’une clôture est dispensée de formalité d’urbanisme, mais un lotissement peut avoir ses propres prescriptions, et elles priment sur l’usage constaté chez les voisins.
Une fois la voie rétrocédée, la situation s’inverse : la rue devient communale, le régime du domaine public s’applique, et c’est la mairie qui autorise une occupation temporaire. Savoir dans lequel des deux cas se trouve votre adresse prend un appel au service urbanisme, et cela se fait bien avant le jour de la pose.
Du relevé au scellement : les cotes qui ferment le projet
Le relevé sur site produit cinq cotes, et chacune ferme une possibilité. L’entraxe entre piliers finis fixe la largeur fabriquée. La hauteur disponible fixe celle du tablier. Le niveau du sol fixe la garde au sol. Le recul devant l’entrée tranche entre battant et coulissant. La position de l’alimentation fixe le côté du moteur.
Ces cotes se relèvent sur des piliers finis, enduit et parement compris, jamais sur le gros œuvre. Un pilier qui doit encore recevoir un enduit de chaque côté réduit l’entraxe d’autant, et c’est la cote finie qui part en fabrication.
Ce qui ne se rattrape plus une fois scellé
Le scellement fixe la position des ferrures dans le pilier. Une fois la fixation en place, déplacer un gond de quelques centimètres suppose un nouveau perçage dans une zone déjà travaillée, ce qui affaiblit le support. La mise en œuvre relève du NF DTU 34.1 d’août 2014, qui fixe les clauses techniques de pose des portes et portails.
C’est pourquoi la butée au sol, le sens d’ouverture et le côté d’effacement se figent au métré. Le jour de la pose, le poseur exécute un relevé validé : il n’arbitre plus, il positionne.

Quand la pose ne peut pas se faire le jour prévu
Une pose se décale pour trois raisons, et aucune ne tient au portail : le support n’est pas prêt, l’accès n’est pas praticable, ou les cotes relevées ne correspondent plus à ce que le terrain présente.
Le premier cas est le plus fréquent sur une parcelle neuve. Un pilier coulé trop récemment n’a pas la résistance nécessaire pour recevoir un scellement, et forcer reviendrait à compromettre la tenue du portail sur des années plutôt que sur une journée.
Le deuxième tient à l’accès. Un utilitaire chargé d’un tablier de plusieurs mètres doit approcher l’entrée : une tranchée ouverte en travers de l’allée ou un dépôt de matériaux le long de la voie suffisent à rendre la manutention impossible en sécurité.
Le troisième se constate en dix minutes : l’entraxe a bougé parce qu’un pilier a été repris, ou le niveau a monté parce que l’allée a été refaite entre le métré et la pose. Le portail fabriqué ne convient alors plus, et c’est le scénario le plus coûteux.
Un report n’a pas les mêmes suites selon le cas. Support pas prêt ou accès bloqué, le portail attend et la pose se replanifie : rien n’est perdu, seul un déplacement se refait. Cote devenue fausse, en revanche, le tablier a été fabriqué pour une entrée qui n’existe plus, et la refabrication se chiffre au devis.
Manutention et levage : ce qu’un tablier impose sur place

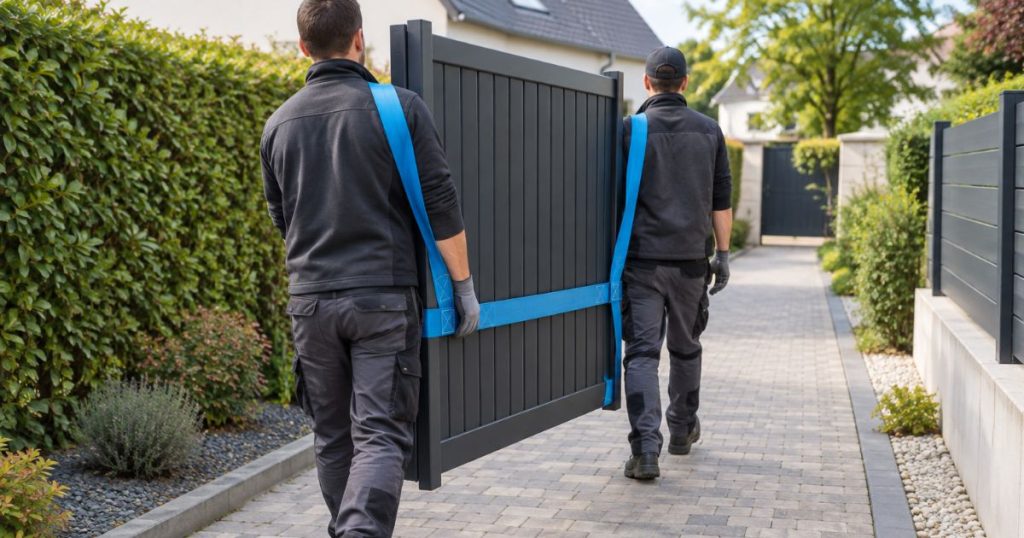

Un tablier de portail n’est ni léger ni maniable. Un remplissage plein en panneau composite pèse 7,6 kg/m², auquel s’ajoutent le cadre en montants de 120 × 64 mm ou 80 × 43 mm et la traverse de 80 × 40 mm. Sur une largeur de 3,50 m, l’ensemble se porte à plusieurs.
La manutention se fait à la sangle, tablier debout, en évitant tout appui sur le laquage : une rayure faite au portage se voit sur un profilé laqué et ne se retouche pas au pinceau. L’aire de dépose se prépare donc avant l’arrivée, avec un sol plan et des cales propres.
Sur un coulissant, la contrainte se déplace vers le rail. Le tablier ne se pose pas d’un bloc : le rail est scellé d’abord sur toute la longueur du passage et du refoulement, puis le tablier est engagé sur ses galets. La norme NF EN 13241+A2 encadre le produit fini, pas la méthode de levage.

Ce que couvre le prix d’une pose à Saint-Berthevin
Un portail battant aluminium posé à Saint-Berthevin coûte 1 800 € à 4 500 €, motorisation comprise, pour une largeur de passage de 3 à 3,50 m entre piliers finis. Un coulissant de même largeur coûte 2 500 € à 6 500 €. Le portillon coûte 900 € à 1 800 € posé.
| Poste | Fourniture seule | Posé, motorisation comprise |
|---|---|---|
| Portail battant | à partir de 1 250 € | 1 800 € à 4 500 € |
| Portail coulissant | à partir de 1 250 € | 2 500 € à 6 500 € |
| Portillon | à partir de 420 € | 900 € à 1 800 € |
| Motorisation, en supplément | sur devis | 800 € à 1 800 € |
Ces montants couvrent la fourniture du portail fabriqué à la cote, le métré, la pose, les réglages et la mise en service de la motorisation. Ils ne couvrent ni la reprise du support, ni l’amenée du 230 V, ni la dépose d’un ouvrage existant : ces postes se chiffrent au devis après constat et rejoignent le cas échéant un chantier d’aménagement extérieur.
Ce que le devis distingue, fourniture et pose
Le devis sépare la fourniture de la pose, ligne à ligne. Un portail battant comme un coulissant démarrent à partir de 1 250 € en fourniture seule. L’écart avec le prix posé n’est pas un pourcentage fixe : il dépend du support, de l’accès et de la présence d’une motorisation à mettre en service.
Vos questions fréquentes
Pas nécessairement. Le permis porte sur la construction et sur l’aspect extérieur du projet : quand une clôture et un portail figurent au dossier déposé, ils sont autorisés avec lui et doivent être conformes à ce qui a été décrit. Quand ils n’y figurent pas, ils relèvent du régime propre aux clôtures. Le service urbanisme de la commune indique lequel des deux cas s’applique à votre dossier.
La question se pose souvent en construction neuve, quand la fabrication s’achève avant que l’accès soit praticable. Elle se règle au devis, au moment de fixer la date de pose : c’est là que le calendrier du chantier et celui de la fabrication se calent l’un sur l’autre. Mieux vaut signaler un terrain non prêt avant la commande qu’au moment de la livraison, où les marges de manœuvre sont plus courtes.
Pas pour la pose elle-même, mais cela simplifie tout le reste. Une parcelle encore identifiée par un numéro de lot complique la livraison, et un équipage qui cherche une entrée dans un lotissement en cours perd du temps sur un créneau serré. Un repère visible posé la veille, ou un point de rendez-vous convenu, règle la question sans attendre la numérotation officielle.
Celui qui a causé le dommage, et c’est précisément pourquoi la date de pose se cale après les interventions lourdes. Un portail aluminium laqué posé avant le passage des engins de terrassement ou de voirie reste exposé pendant des semaines. Quand le calendrier ne permet pas d’attendre, un constat à la réception de la pose sert de référence en cas de litige.
Le tablier se redépose, mais l’implantation ne se transporte pas. Les ferrures sont scellées dans des piliers, la butée est fixée au sol, et sur un coulissant le rail est scellé sur toute la longueur du passage et du refoulement. Déplacer l’entrée revient donc à refaire le support, pas à dévisser un portail. Mieux vaut poser une fois, sur une implantation définitive.
Faire poser votre portail à Saint-Berthevin
Poser un portail sur un terrain encore en chantier expose à un contretemps banal : le support n’est pas prêt le jour dit, et l’équipe repart avec le portail dans le camion.
Nous nous déplaçons gratuitement à Saint-Berthevin pour juger de l’état réel des supports et de l’accès. Un tablier ne se porte pas à bout de bras : la place disponible pour la manutention se regarde en même temps que les cotes.
Le devis sépare la préparation du support, le portail aluminium à la cote, le scellement, les réglages et la mise en service. La date de pose est arrêtée sur ce qui a été constaté, pas sur une promesse.
Joignez-nous au 07 81 68 83 94, de 9h à 18h en semaine. Le devis part sous 24h et ne vous engage à rien. Notre formulaire de devis portail est accessible à tout moment.
