Poser un portail à Saint-Jean-sur-Mayenne : les cinq étapes du chantier
La pose d’un portail se déroule en cinq temps, toujours dans le même ordre : le métré sur site, la fabrication sur mesure, la préparation du support, la pose avec ses réglages, puis la mise en service. Chaque étape engage la suivante, et aucune ne se rattrape après coup.
Ce qui varie d’un chantier à l’autre n’est pas cet ordre, mais ce qui s’intercale entre deux étapes : un support à reprendre, une alimentation à tirer, un accès à organiser. Ce sont ces intercalaires qui font la durée réelle d’un chantier, jamais la pose elle-même.
Kalio Menuiserie fournit et pose l’ensemble, du relevé de cotes à la remise des télécommandes. Le portail est commandé sur mesure en aluminium laqué, et des poseurs qualifiés l’installent.
L’atelier est à Vaiges, à 30 km par la route de Saint-Jean-sur-Mayenne. Kalio Menuiserie intervient également à Montflours, à Saint-Germain-le-Fouilloux et à Andouillé, avec l’ensemble de la gamme d’aménagements extérieurs.
Le métré sur site : ce qu’il engage, et ce qu’il ne rattrape plus

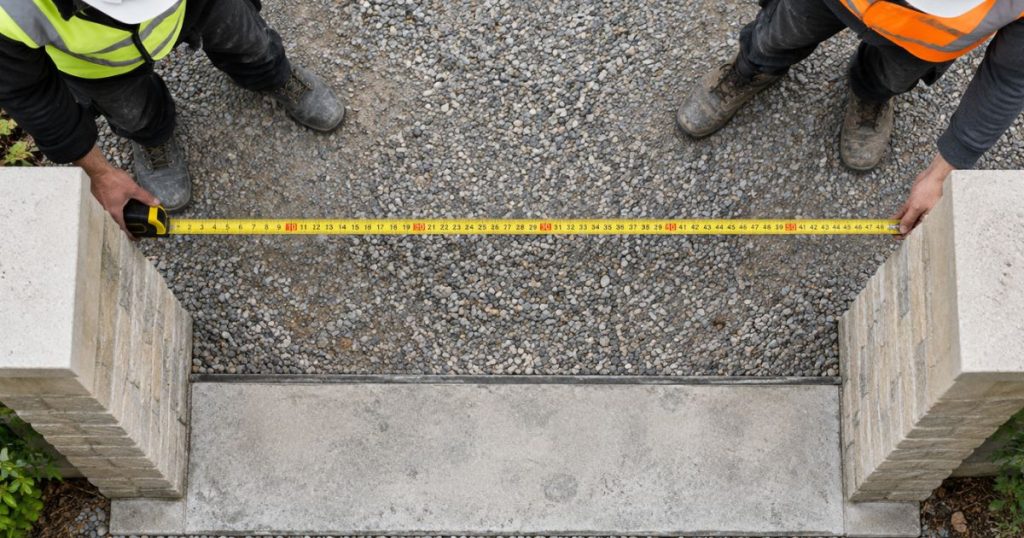

Le métré n’est pas une prise de mesures, c’est un engagement. Les cotes relevées ce jour-là partent en fabrication et déterminent un portail qui ne se recoupe pas à la livraison : l’aluminium laqué se fabrique aux dimensions commandées, pas à quelques centimètres près.
C’est pourquoi il se prend sur l’existant fini. Un pilier encore à enduire, un seuil non coulé ou un mur non monté décalent l’entraxe réel de plusieurs centimètres par rapport au brut. Mesurer trop tôt revient à commander un portail pour une entrée qui n’existe pas encore.
Les cotes qui engagent la fabrication
- L’entraxe entre supports finis, enduit et parement compris, jamais entre les blocs bruts.
- La hauteur sous ligne haute, relevée aux deux extrémités du passage et non au centre seul.
- La différence de niveau entre les deux points de fixation, puis sur toute la zone de débattement.
- Le sens et l’angle d’ouverture réellement disponibles, obstacles fixes compris.
Le métré relève aussi ce qui ne se mesure pas au mètre : l’état du support, le tracé possible de l’alimentation et l’accès au chantier. Ces trois observations ne changent pas le portail aluminium fabriqué sur mesure, elles changent le devis et le calendrier.

Deux ponts et des rues étroites : l’accès qui conditionne le chantier
Pour un passage de 3,50 m, l’ouvrant mesure plus de trois mètres de large et voyage d’un seul tenant, debout sur son rack. Il doit parvenir jusqu’à l’entrée, puis être manœuvré devant elle. À Saint-Jean-sur-Mayenne, ce trajet n’a rien d’anecdotique.
La commune occupe un étroit escarpement rocheux à la confluence de la Mayenne et de l’Ernée. Elle est cernée par les deux rivières et desservie par deux ponts, qui commandent seuls l’entrée du bourg. Un véhicule de livraison n’y dispose ni de larges dégagements ni d’itinéraires de rechange.
Trois points se vérifient au métré, bien avant le jour de la pose : la largeur utile de la rue devant l’entrée, la présence d’un stationnement permanent qui empêcherait la dépose du rack, et l’existence d’un demi-tour praticable pour le véhicule.
Quand le véhicule ne peut pas approcher, le portail se porte sur les derniers mètres. Un vantail aluminium se manipule à deux, mais sur une rue en pente ou un passage encombré, cette manutention s’ajoute au temps de chantier. Elle se signale au devis, plutôt que découverte le matin de la pose.
Quand la pose empiète sur la voie
Sur une rue étroite, le portail se présente et se règle depuis la chaussée, faute d’autre emplacement. Cette occupation temporaire se prépare, et selon la commune elle peut demander une autorisation de voirie, à solliciter en mairie avant le chantier.
L’emprise se réduit quand le portail et la clôture qui l’encadre sont posés dans le même chantier : le matériel arrive une fois, la zone est occupée une fois. Les règles d’implantation applicables aux clôtures fixent par ailleurs ce qui peut être posé en limite.
Support et scellement : ce que le poseur décide sur place
Le scellement se décide devant le pilier. Trois familles existent : le scellement chimique dans un support plein, la fixation mécanique sur béton sain, et la platine boulonnée sur une longrine ou un massif rapporté.
Ce qui tranche est la nature et l’état du support au point d’ancrage précis, pas la nature du pilier en général. Un même pilier peut recevoir une fixation mécanique d’un côté et exiger un scellement chimique de l’autre, selon ce que la mèche rencontre en profondeur.
Le poseur ajuste ensuite trois réglages : le jeu latéral entre le vantail et son support, le jeu central à la double battée, et la garde au sol sur toute la course. Ils se reprennent tant que le scellement n’a pas fait sa prise, et beaucoup plus difficilement après.
Le rattrapage de niveau intégré aux portails Kalio Menuiserie couvre 15 à 20 mm, porté à 30 à 40 mm selon la configuration. Au-delà, ce n’est plus un réglage mais une reprise du sol, et elle se décide au métré, jamais le jour de la pose.

Mise en service : ce qui se règle une fois le portail scellé
La mise en service vient après la pose, jamais avant : un entraînement se règle sur un portail déjà scellé et d’aplomb. Le poseur programme les fins de course, appaire les télécommandes, aligne les photocellules et vérifie l’inversion du mouvement sur obstacle.
Avant toute mise sous tension, le portail se manœuvre entièrement à la main. Un ouvrant qui présente un point dur ou un frottement en course manuelle le présentera aussi sous motorisation, en forçant. Le réglage mécanique se termine donc toujours avant le branchement, jamais l’inverse.
Chaque kit arrive complet : deux télécommandes 4 voies 868 MHz, une paire de photocellules, un feu LED, un encodeur de fin de course, l’ouverture partielle, le ralentissement en fin de course et le déverrouillage manuel intérieur.
L’installation relève de la norme NF EN 13241+A2 appliquée aux portails motorisés, qui fixe les caractéristiques de performance et de sécurité des portails. Cette conformité se constate sur l’installation posée, pas sur le matériel en carton.
Quand l’alimentation n’est pas disponible le jour de la pose, la mise en service se reporte. Le portail reste manœuvrable à la main dans l’intervalle, l’entraînement étant posé mais non programmé.
La réception : les six points qui closent le chantier
Un chantier ne s’achève pas quand le portail fonctionne, mais à la réception, faite ensemble devant l’ouvrage avant le départ des poseurs. Six points s’y contrôlent, toujours dans le même ordre : trois portail ouvert, puis trois portail fermé.
Portail ouvert, on vérifie que chaque vantail dégage la totalité de sa course sans toucher le sol ni un obstacle fixe, que les butées d’ouverture sont en place et reprennent l’effort, et que la manœuvre reste régulière d’un bout à l’autre, sans point dur.
Portail fermé, on contrôle l’alignement des deux vantaux en partie haute, le jeu à la double battée sur toute la hauteur, et le verrouillage lui-même, commande manuelle comprise. Ces six points se reprennent tant que le scellement travaille encore : ensuite, chaque reprise demande une intervention.
Une entrée en contre-haut ou en contrebas de la rue
Sur l’escarpement de Saint-Jean-sur-Mayenne, le bourg étage ses maisons le long de rues parallèles. Une parcelle prise entre deux de ces rues n’est presque jamais au niveau de la voie qui la dessert : elle la domine, ou elle se trouve en dessous. Le portail se pose alors sur un seuil qui n’est pas plan.
Ce décalage se relève au métré comme une cote à part entière, mesurée entre le niveau fini de la chaussée et le niveau fini du passage, aux deux extrémités de l’entrée. C’est elle qui détermine la garde au sol des vantaux et la hauteur de seuil à franchir.

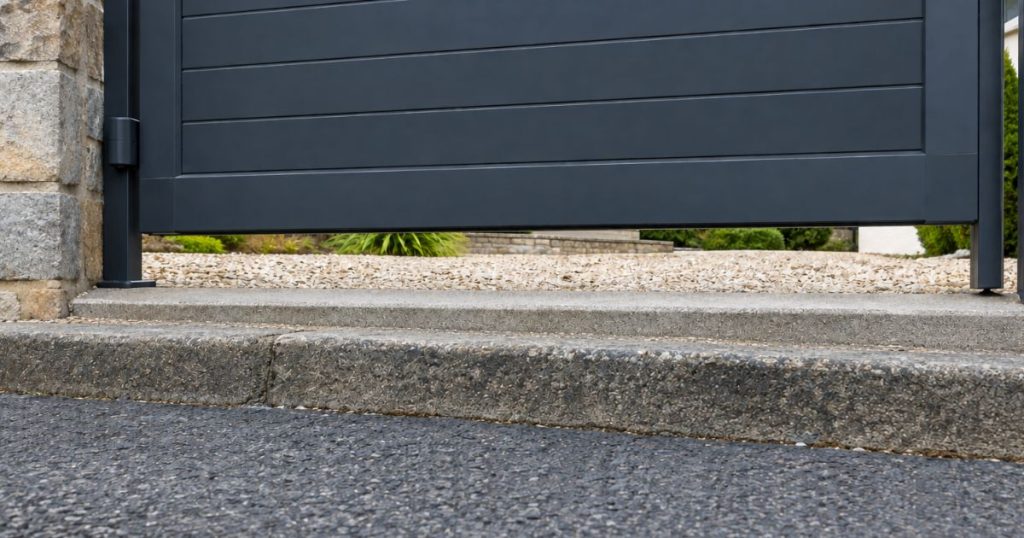

En contre-haut, l’entrée domine la rue. Le vantail doit dégager le point le plus haut de sa course, ce qui augmente la garde au sol côté rue et laisse un jour visible sous le portail fermé. Un seuil maçonné rattrape ce jour quand il devient gênant à l’œil ou pour un animal.
En contrebas, la difficulté s’inverse : le raccord de l’allée se dessine avec une contre-pente ou un caniveau au droit du passage, faute de quoi le seuil du portail devient le point bas de la rue. Ce raccord se traite au moment de la pose, pas après.
Ce que le dénivelé change au choix du portail
Le coulissant s’accommode mal d’un dénivelé au droit du passage : son rail réclame une assise plane sur toute la longueur du refoulement, ce qui suppose une longrine de niveau et parfois un décaissement. Sur une entrée nettement décalée par rapport à la rue, le battant reste la réponse la plus simple à mettre en œuvre.
Le NF DTU 34.1, qui régit la mise en œuvre des portes et portails, fixe les exigences applicables au support qui reçoit le portail et à ses dispositifs de fixation. Le seuil lui-même se dimensionne sur site, une fois les niveaux finis connus, jamais sur un plan de masse.

Prix de la pose et ce qui rallonge un chantier
Un portail battant aluminium posé motorisation comprise coûte 1 800 € à 4 500 € pour une largeur de passage de 3 à 3,50 m, un coulissant 2 500 € à 6 500 €. La motorisation seule, en supplément, représente 800 € à 1 800 €.
| Prestation | Fourniture seule | Posé |
|---|---|---|
| Portail battant aluminium | À partir de 1 250 € | 1 800 € à 4 500 €, motorisation comprise |
| Portail coulissant aluminium | À partir de 1 250 € | 2 500 € à 6 500 €, motorisation comprise |
| Reprise de support, alimentation, manutention | Sans objet | Au devis, après constat sur site |
Ces fourchettes supposent trois conditions réunies : un support sain, une alimentation disponible à proximité et un accès praticable. Chaque condition manquante ajoute un poste, chiffré au devis après constat, jamais annoncé par avance.
Ce qui rallonge un chantier tient en quatre causes, dans cet ordre de fréquence : une reprise de maçonnerie et son temps de séchage, une alimentation à tirer sous une allée déjà finie, un accès qui impose une manutention supplémentaire, et un métré pris sur un support qui n’était pas fini.
Un projet de pose à Saint-Jean-sur-Mayenne ou dans le secteur, à Montflours, à Saint-Germain-le-Fouilloux ou à Andouillé ? Kalio Menuiserie établit un devis gratuit sous 24h et se déplace pour le métré. Appelez le 07 85 20 28 90.
Vos questions fréquentes
Cela dépend du mode de fixation retenu. Sur une fixation mécanique dans un support sain, le portail se manœuvre dès la fin du chantier. Sur un scellement chimique, la résine doit avoir fait sa prise avant toute sollicitation, et le poseur indique le délai propre au produit employé avant de quitter le chantier. Dans les deux cas, les réglages fins se reprennent après cette prise.
L’ouvrant repart en fabrication, il n’est pas ajusté sur site. Un cadre sur mesure ne se recoupe pas : ni le profilé, ni le remplissage, ni la double battée ne tolèrent une reprise à la scie. C’est précisément pour éviter ce cas que le métré se prend sur l’existant fini, par la personne qui interviendra, et jamais sur des dimensions transmises à distance.
Oui dès que l’accès est contraint. Le rack se dépose alors au moment où la rue est libre, et la pose s’organise ensuite sans dépendre du créneau du transporteur. L’emplacement doit se trouver sur la parcelle et non sur la voie, à l’abri des chocs et hors passage. Ce point se tranche au métré, en même temps que l’itinéraire. Quelques mètres carrés plats et dégagés suffisent.
Deux, dans la grande majorité des cas. Un vantail se présente, se cale et se règle à deux mains de chaque côté, et il n’existe pas de façon sûre de le maintenir seul pendant le scellement. Une troisième personne intervient ponctuellement quand la manutention est contrainte par l’accès ou par le poids d’un remplissage plein. Ce renfort se prévoit au métré, jamais le matin de la pose.
Pas d’eau, l’outillage de pose n’en consomme pas. Une prise de courant est en revanche utile quand un perçage long ou une découpe s’impose, même si les équipes travaillent sur batterie. L’absence de point de branchement ne bloque jamais un chantier : elle se signale simplement au métré, pour que le matériel embarqué soit prévu en conséquence. Un groupe électrogène n’est nécessaire que sur les chantiers les plus isolés.
Faire venir un portail jusqu’à votre entrée à Saint-Jean-sur-Mayenne
Poser un portail ici demande de regarder au-delà de l’entrée. La rue qui y mène, le pont à franchir et la place disponible devant la clôture pèsent autant que les cotes entre piliers. Ce sont les trois relevés que le métré ajoute au mètre ruban, et ils se prennent avant la commande.
Kalio Menuiserie se déplace depuis Vaiges, à 30 km par la route, pour ce relevé et pour chiffrer la pose, accès compris. Faites chiffrer la pose de votre portail aluminium à Saint-Jean-sur-Mayenne, accès compris, ou appelez directement le 07 85 20 28 90.
